Монолитная лестница YUGARY

Инженерный подход к монолитным лестницам

YUGARY — лестницы, спроектированные как часть архитектуры дома

От расчёта нагрузок до финальной заливки — точная инженерия и премиальное исполнение для частных домов.

Виды лестниц

8 форм монолитных лестниц из бетона — включая косоурный и тетивный профиль борта

Технология YUGARY

10 последовательных этапов — от первого выезда инженера до сдачи лестницы под отделку

Выезд инженера

Первый этап работы YUGARY — выезд инженера на объект. Специалист приезжает в согласованное время с оборудованием для первичного осмотра: лазерный дальномер, уровень, фотоаппарат для фиксации и планшет с шаблонами типовых решений. На месте инженер оценивает готовность объекта: наличие проёма в перекрытии, состояние несущих стен, высоту этажа, доступ для бетононасоса или крана, условия для установки опалубки. Обсуждаются пожелания заказчика по типу лестницы, отделке, ограждению и бюджету. По итогам выезда составляется техническое задание и предварительная смета с указанием 2–3 возможных сценариев. Выезд бесплатный в пределах зоны обслуживания региона. Инженер отвечает на вопросы о сроках, этапах и гарантии. Если объект ещё на стадии строительства, даются рекомендации по подготовке проёма и закладным в перекрытии.

Замеры

Точные замеры — основа корректного проекта и сметы без сюрпризов на объекте. Инженер YUGARY выполняет лазерные замеры высоты этажа от чистого пола до чистого пола, ширины и длины проёма в перекрытии, толщины плиты, отступов до стен и окон. Фиксируются отклонения: перекос стен, неровность перекрытия, перепад уровней. Все данные заносятся в рабочий лист с эскизом и фотофиксацией. При необходимости выполняется обмер смежных помещений для проверки высоты прохода над головой и ширины марша. Замеры проводятся после завершения кладки или монтажа перекрытия, когда геометрия объекта стабилизирована. Результаты передаются проектировщику для разработки рабочей документации. Погрешность замера не более 2 мм — это критично для монолита, где ошибку нельзя исправить «на месте» без демонтажа.

Проектирование

На основе замеров и технического задания проектировщик YUGARY разрабатывает рабочий проект монолитной лестницы. В комплект входят: план и разрезы марша, схема армирования с указанием диаметров и шагов стержней, спецификация закладных под ограждение, ведомость объёмов бетона и арматуры, эскиз отделки. Проект учитывает тип лестницы (прямая, Г-, П-образная, забежная), эргономику по формуле 2h + b ≈ 630 мм, угол наклона 30–35°, ширину марша от 900 мм. Согласование с заказчиком проходит в электронном виде: PDF-чертежи, 3D-визуализация при необходимости. После утверждения проект становится приложением к договору. Изменения после заливки невозможны — поэтому на этом этапе заказчик окончательно выбирает тип, отделку и конфигурацию ограждения. YUGARY предоставляет проект, соответствующий СП 54.13330 и СП 63.13330.

Расчёт нагрузок

Перед изготовлением опалубки инженер-конструктор выполняет расчёт несущей способности лестницы. Определяются нагрузки: постоянная (собственный вес бетона и отделки), временная (400 кг/м² на марше для жилых зданий), сосредоточенная (переноска мебели). Рассчитываются изгибающие моменты в косоурах, поперечные силы, прогиб марша (не более 1/250 пролёта). Проверяется совместимость с перекрытием: передаются ли усилия на несущие стены, достаточна ли толщина плиты для анкеровки. При необходимости усиливается армирование или предлагается изменение схемы опирания. Расчёт оформляется в пояснительной записке и является частью проектной документации. YUGARY не начинает работы без положительного результата расчёта — это защита и заказчика, и подрядчика от конструктивных ошибок.

Изготовление опалубки

Опалубка определяет геометрию будущей лестницы: угол наклона, ширину и высоту ступеней, форму площадки. YUGARY изготавливает опалубку из влагостойкой фанеры 18–21 мм на деревянном или металлическом каркасе. Ступени формируются отдельными щитами с точной геометрией по проекту. Боковые щиты (косоуры) выверяются по лазеру, подкосы и распорки предотвращают деформацию под давлением бетона. Для забежных и П-образных лестниц опалубка сложнее — требуются фигурные элементы и усиленный каркас. Изготовление частично выполняется на производстве, частично — на объекте с подгонкой под фактическую геометрию. Перед установкой опалубка обрабатывается антиадгезионным составом для лёгкой распалубки. Качество опалубки напрямую влияет на ровность ступеней и отсутствие «грязных» швов на монолите.

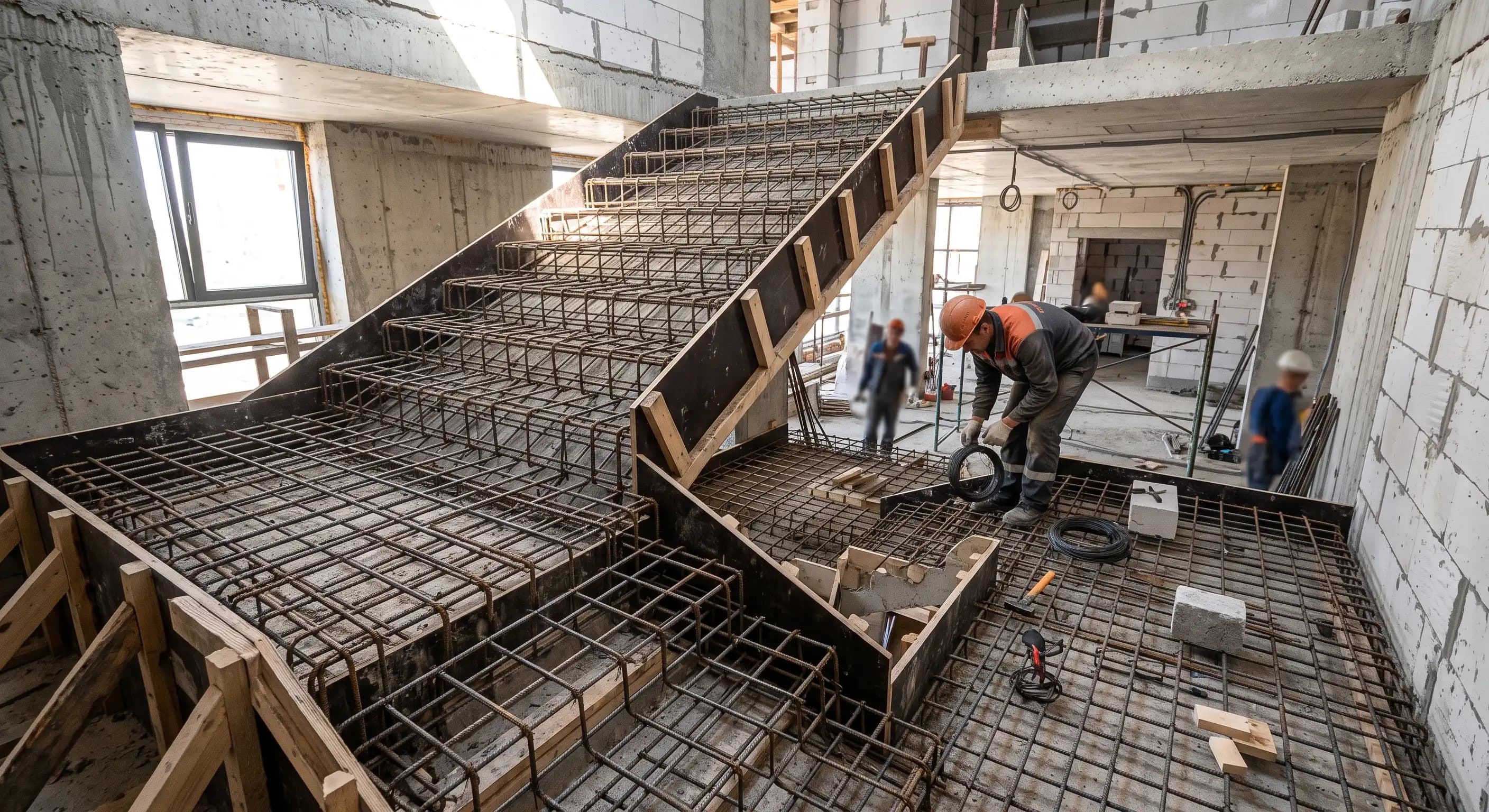

Армирование

Армирование — критический этап, результат которого скрывается бетоном навсегда. Бригада YUGARY собирает каркас по рабочим чертежам: продольные стержни в косоурах, поперечные хомуты, сетки в ступенях, выпуски для связи с перекрытием и площадкой. Используется арматура A500C Ø10–16 мм с защитным слоем 25–30 мм, фиксируемым пластиковыми фиксаторами. Закладные под ограждение устанавливаются строго по координатам. Обязательная фото- и видеофиксация каркаса до заливки — материал для акта скрытых работ. Заказчик может присутствовать при приёмке армирования. Проверяется: диаметр и шаг стержней, нахлёсты, привязка к опалубке, отсутствие загрязнений. Без подписанного акта скрытых работ заливка не начинается. Экономия на арматуре — типичная ошибка непрофессиональных подрядчиков, YUGARY её не допускает.

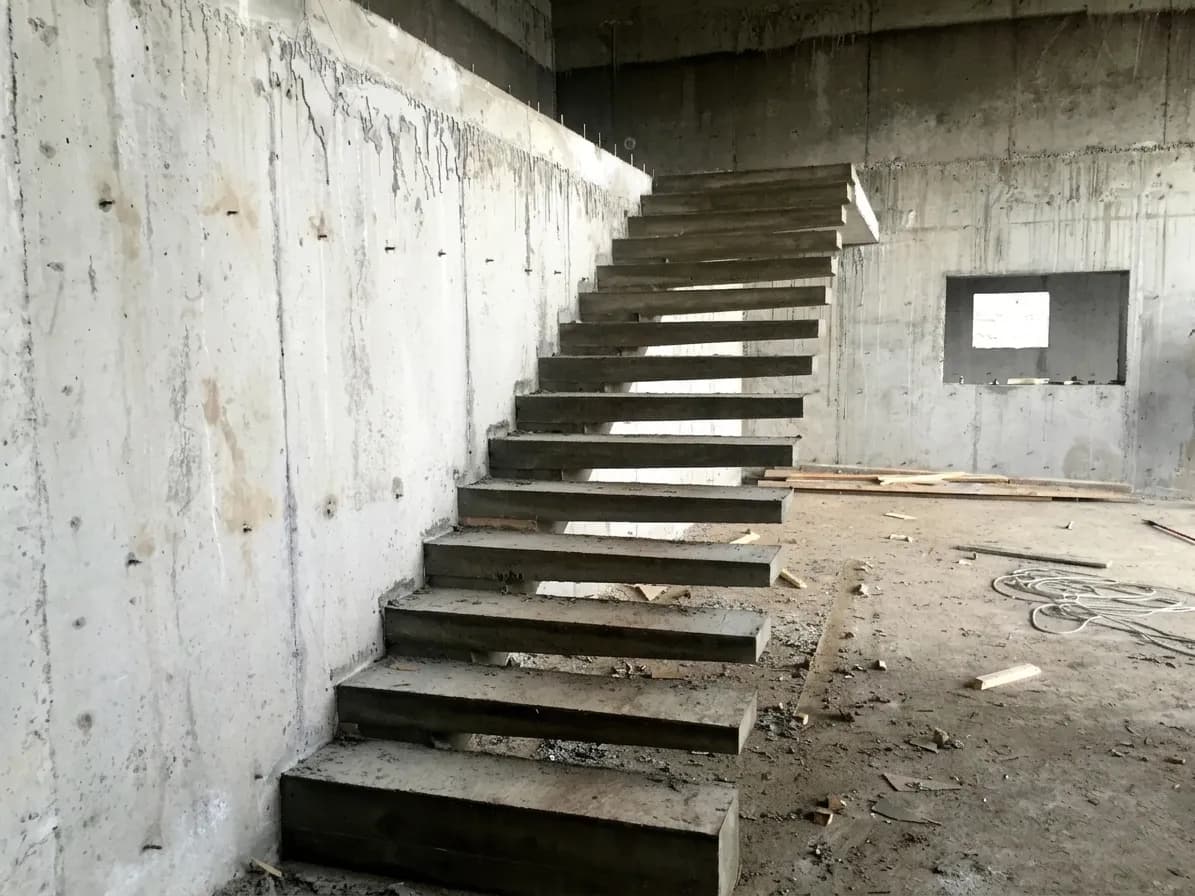

Заливка бетона

Заливка выполняется бетоном класса B25–B30, доставленным миксером или бетононасосом. YUGARY обеспечивает непрерывность процесса: марш и площадка заливаются за один подход без холодных швов. Бетон укладывается слоями с обязательным вибрированием глубинным вибратором для удаления воздуха и уплотнения. Особое внимание — углам ступеней, стыку с перекрытием, зоне подступенков. После заливки поверхность прикрывается плёнкой для равномерного набора прочности. Температура окружающей среды контролируется: при +5 °C и ниже применяются противоморозные добавки или перенос работ. Объём фиксируется в накладной поставщика и сверяется с проектом. Заливка — самый короткий по времени, но ответственный этап: ошибки здесь исправляются только демонтажом.

Набор прочности

Бетон набирает проектную прочность не мгновенно, а в течение 28 суток при нормальных условиях. YUGARY обеспечивает правильный уход: укрытие плёнкой, периодическое увлажнение в жаркую погоду, защита от прямых солнечных лучей и сквозняков. Распалубка выполняется не ранее достижения 70% проектной прочности — обычно через 7–14 суток в зависимости от температуры и класса бетона. Хождение по лестнице допускается через 3–5 суток при осторожном режиме, полная эксплуатационная нагрузка — после 28 суток. При необходимости отбираются контрольные образцы для лабораторной проверки прочности. Заказчик получает информацию о допустимых нагрузках на каждом этапе. После распалубки проводится осмотр: отсутствие раковин, трещин, перекосов. Мелкие дефекты устраняются ремонтным составом до отделки.

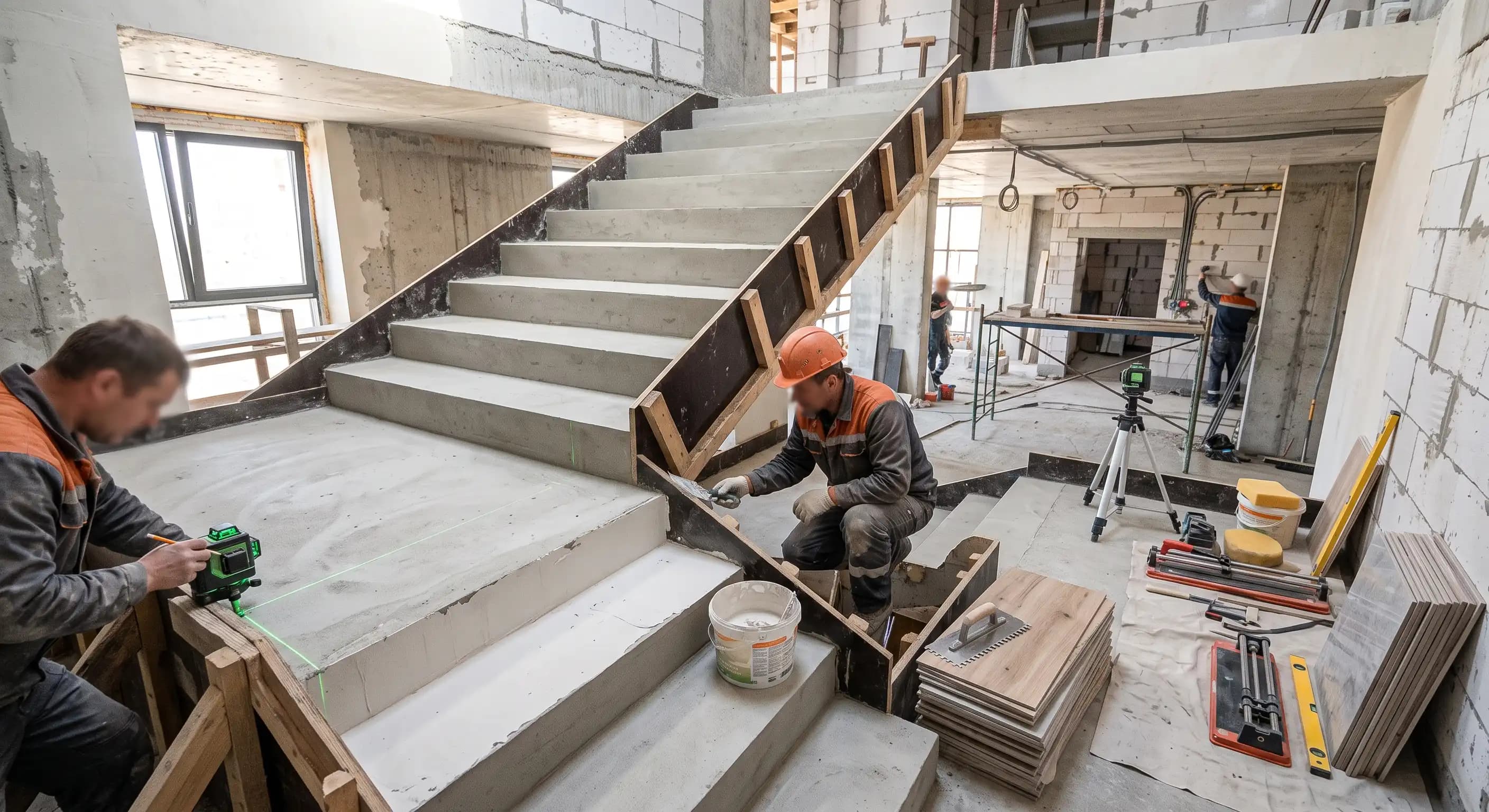

Подготовка под отделку

После набора прочности и распалубки поверхность лестницы подготавливается под чистовую отделку. YUGARY выполняет: шлифовку выступов и наплывов, заделку раковин ремонтным составом, грунтовку, выравнивание плоскостей под плитку или камень с допуском ±2 мм. При необходимости устраивается гидроизоляция в зоне первых ступеней от уличной влаги. Проверяется геометрия: одинаковая высота подступеньков, ширина проступи, отсутствие «боящихся» ступеней. На этом этапе монтируются подступенки для открытых лестниц, закладные проверяются на соответствие выбранному ограждению. Заказчик получает рекомендации по типу отделки, совместимому с подготовленным основанием. Подготовка под отделку входит в стандартный договор YUGARY и не выставляется как «скрытая» дополнительная услуга.

Сдача объекта

Финальный этап — приёмка лестницы заказчиком. Инженер YUGARY проводит совместный осмотр: геометрия ступеней, качество поверхности, наличие закладных, соответствие проекту. Передаётся комплект документов: акт выполненных работ, акт скрытых работ с фото армирования, исполнительная схема, рекомендации по эксплуатации и срокам начала отделки. Фиксируются гарантийные обязательства — 5 лет на конструктивные работы YUGARY. Обсуждается монтаж ограждения (если не входил в договор) и отделка. Заказчик подписывает акт, после чего лестница считается сданной. При выявлении замечаний составляется дефектная ведомость со сроками устранения. YUGARY остаётся на связи для консультаций по отделке и монтажу перил. Сдача объекта — не формальность, а контрольная точка качества, за которую компания несёт репутационную ответственность.

Готовы рассчитать вашу лестницу?

Калькулятор YUGARY учитывает тип, проём, отделку и ограждение — подберите параметры и посмотрите 3D-модель своей лестницы за 2 минуты.

Открыть калькулятор
